Ventureal reicht ein neues Projekt für die Flächenwidmung ein.
April 2016

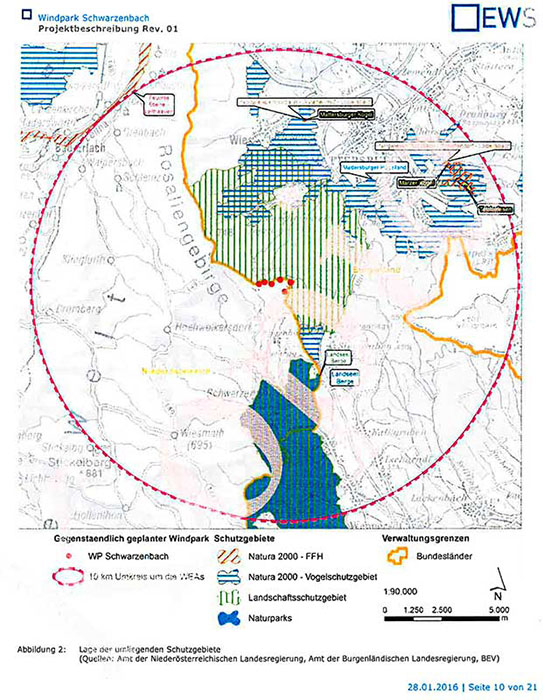

Dabei wurde nur eines der 6 geplanten Windenergieanlagen verschoben.
Die Windparkleistung ist nun 20,7 MW.
Schwarzstorch / TB Raab:

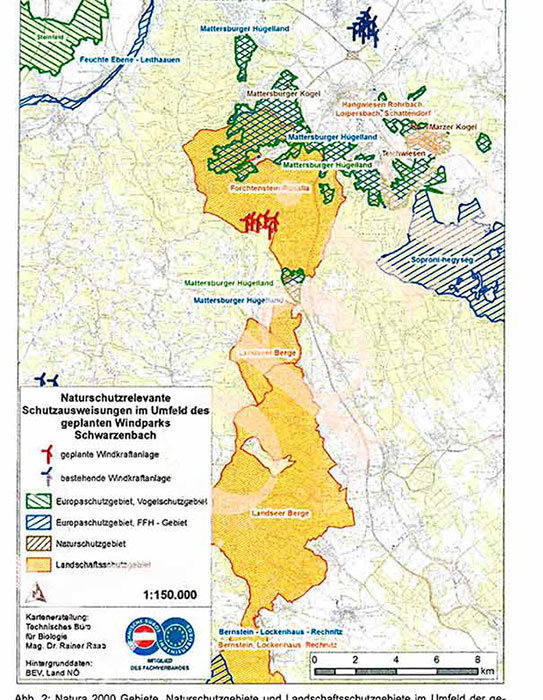

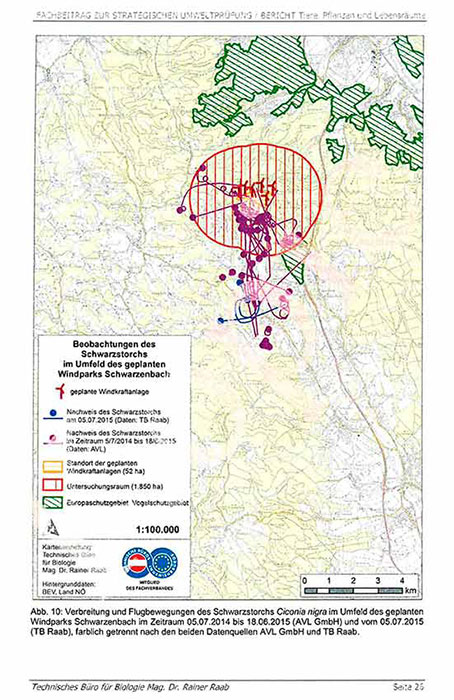

Das einschlägig bekannte technische Biologie Büro Raab (siehe link bird.at) hat im Juni und Juli 2015 durch zwei Mitarbeiter vor Ort 70 Stunden die windkraftrelevanten gefährdeten Vogelarten kartiert. Unter Verwendung von Daten aus anderen Quellen behauptet Raab, dass die höchsten Erhebungen des Schwarzkogels (die geplanten WEA-Standorte) von den Schwarzstörchen nur selten überflogen werden.
Der Schwarzstorch zählt durch das Kollisionsrisiko mit Windkraftanlagen zu den Risikoarten. Bei der Errichtung von WEA in der Nähe von Horsten ist die Störung als besonders gravierend einzustufen.
"Die Risikoanfälligkeit des Schwarzstorchs gegenüber Windkraftanlagen ist als "hoch“ einzustufen und die Art wird in der Liste der Signifikanz der Auswirkungen von Windkraftanlagen in der Kategorie „Hohe Signifikanz" angeführt."
-> Ergebnis von Raab: "Die bisher vorliegenden Ergebnisse zeigen jedoch, dass die höchsten Erhebungen des Schwarzkogels nur sehr selten überflogen werden, da die Nahrungsflächen vor allem südlich und westlich des Brutplatzes von 2015 liegen (vgl. Raab, 2016)."
(S. 37, Pkt. 2.1.3.6.1 Schwarzstorch, Flächenwidmungsplan Marktgemeinde Schwarzenbach, April 2016)
Den aktuellen Schwarzstorch-Horst von 2015 hat er bis dato nicht gefunden. Der Standort ist im Bauplan von Raab sogar falsch eingezeichnet.
Raab forderte von uns mehrere Male telefonisch aber auch per mail, die Herausgabe einer exakten Standort-Information des Schwarzstorchhorstes. Dieser Horst mit Jungstörchen wurde von uns im Sommer 2015 gefunden.
Zuwegung & Erdkabel:
In der Projektbeschreibung wird die für die Errichtung des Windparks erforderliche Zuwegung erwähnt. Es gibt jedoch keine Details über den Ausbau des vorhandenen Wegebestands.
Mit den jeweiligen Grundeigentümern ist nichts vereinbart worden. Die Zustimmung wird von einigen betroffenen Grundeigentümern sogar dezidiert verweigert.
Das gleiche gilt für das Verlegen des Erdkabels für die erforderliche Energieableitung in das Umspannwerk Mattersburg.
Exakte Planungsunterlagen, die erforderlichen Rodungen und den Flächenbedarf für die Errichtung und den Betrieb fehlen gänzlich.
Ergebnis des Gutachtens:
Zusammenfassende Beurteilung Technisches Büro Raab: „Im Sinne der Windparkindustrie ist alles umweltverträglich!“
Nach dem NÖ best case Prinzip gibt es im Sinne der SUP-Richtlinie keine erhebliche Umweltauswirkungen durch den Windpark. Mit von ihm künftig geplanten bislang noch nicht festgelegten Ausgleichsmaßnahmen behauptet Raab sogar eine Habitats-Verbesserung erzielen zu können.
Wie es geht, mitten in einem etablierten Schwarzstorch Brutgebiet einen Windpark gut zu achten: siehe link bird.at: "..fachlich völlig unbelastet.."
ZUSAMMENFASSUNG:
- Projektbetreiber ist die VENTUREAL GmbH, Wien.
- Die Umsetzung und Projektleitung erfolgt durch die EWS, Munderfing.
- EWS begutachtet sich dabei mehrmals praktisch selbst.
- Das Projekt ist in keiner Weise professionell dokumentiert
- Dadurch fehlen wesentliche objektive Beurteilungskriterien und Planungsunterlagen.
